23日、勤労感謝の日と24日の二日間の予定で基礎工事が始まりました。
この家には半地下室がある為、残土処分4t車十数台にもなります。残土処分場の距離なども
考えて重機2台、4tトラック2台でフル回転、やり方、レベル出し、重機オペレーター、ダンプ運転

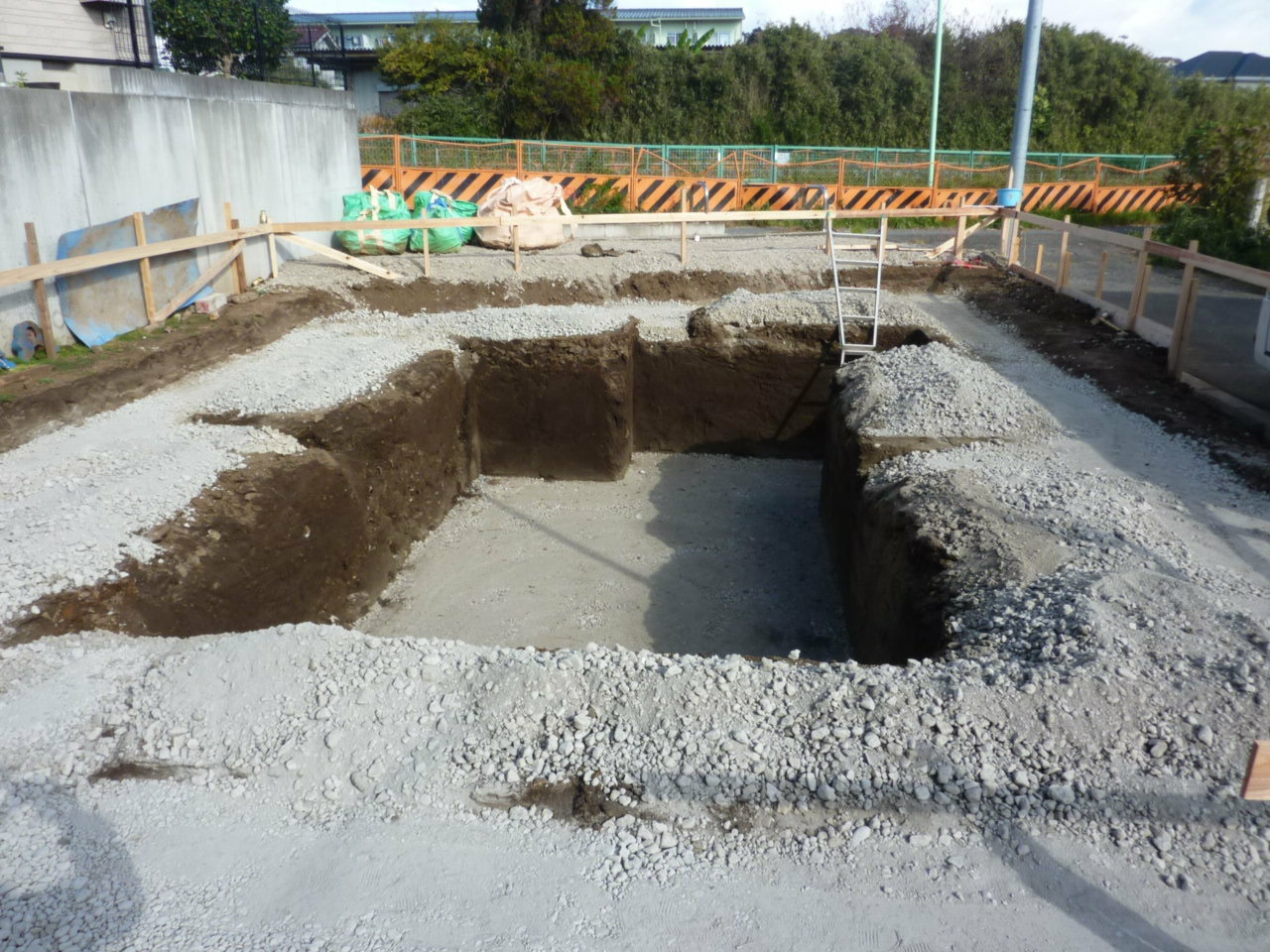

など、二日間で延べ10人での作業でしたが、二日間で砕石敷均し転圧まで終了。
秒刻みの工程でした。お疲れ様でした。
どこの敷地でも黒土の場合、地耐力に難があります。
この敷地では1300mm下がって関東ローム層が出ました。
この地下室部分が、ヨットで言う所のセンターボードとなりますね。
